12月18日19时03分旺发速配,随着220千伏NA132至NA138线段最后一项断紧线工作结束,国网凉山供电公司建昌换流站(500千伏变电站)220千伏配套工程首段跨越放线施工顺利收官,为工程后续攻坚任务推进夯实基础。

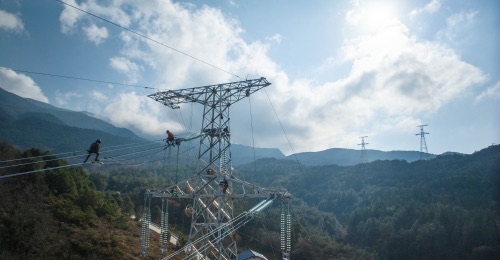

工作人员进行放线施工旺发速配
建昌换流站220千伏配套工程涵盖间隔扩建和线路工程4个子项,全线长95.7公里,新建铁塔282基,是凉山供电公司迄今建设规模最大的电网工程。工程建成后,将以500千伏松露变电站和建昌换流站为核心,构建凉山南部220千伏环网,大幅提升攀西电网安全稳定水平与供电可靠性。
此次集中施工窗口期紧、任务重,需同步完成220千伏普格变电站间隔扩建、4个线路区段跨越放线,涉及1座变电站、3条220千伏线路等运行方式调整,除了站内GIS设备吊装、调试及耐压试验工作外,还需完成两条并行线路8公里、28根导地线展放及112次断紧线作业,施工高峰期间旺发速配,现场作业人员有近300人。临近年关,电网运行方式逐步收紧,为确保按期完成施工任务,凉山供电公司统筹投入业主、监理、施工等各级管理人员52名,全过程盯防,保障现场安全可控。
施工过程中,在确认满足所有作业条件后,工作人员采用“一牵四”同步展放工艺,逐相对四分裂导线进行牵引作业。指挥人员通过无人机航拍、望远镜观察与对讲机实时调度相结合的方式,全程动态监控高空作业人员防护状态及滑车运行情况。通过张力机与牵引机配合,导线在牵引走板带动下逐步送出,张力始终维持在稳定区间,确保施工作业规范推进。
此外,凉山供电公司还合理增派高空作业力量,严格落实双锚固防护措施,杜绝相邻耐张段同相导线同步作业的情况。针对夜间作业阶段,该公司重点加强导线锚固、接地线规范拆除及高空作业人员下塔等安全管理,提前统筹规划站端引流线搭接等后续工序,确保为期7天的集中施工全过程有序衔接。
据悉,此次跨越放线及站内施工的顺利完成,标志着建昌换流站220千伏配套工程最大建设难点已攻克,为凉山供电公司2025年基建任务收官奠定坚实基础。接下来,该公司将持续稳步推进工程建设,确保在电网运行方式调整前完成全部攻坚任务,为2026年6月工程顺利投运保驾护航。
(顾然 周永 蒋俊/文)旺发速配
